Batterilager vid vattenkraftverk: vad tillför det?
William Kalläne · Marknadschef · Uppdaterad · 8 min läsning

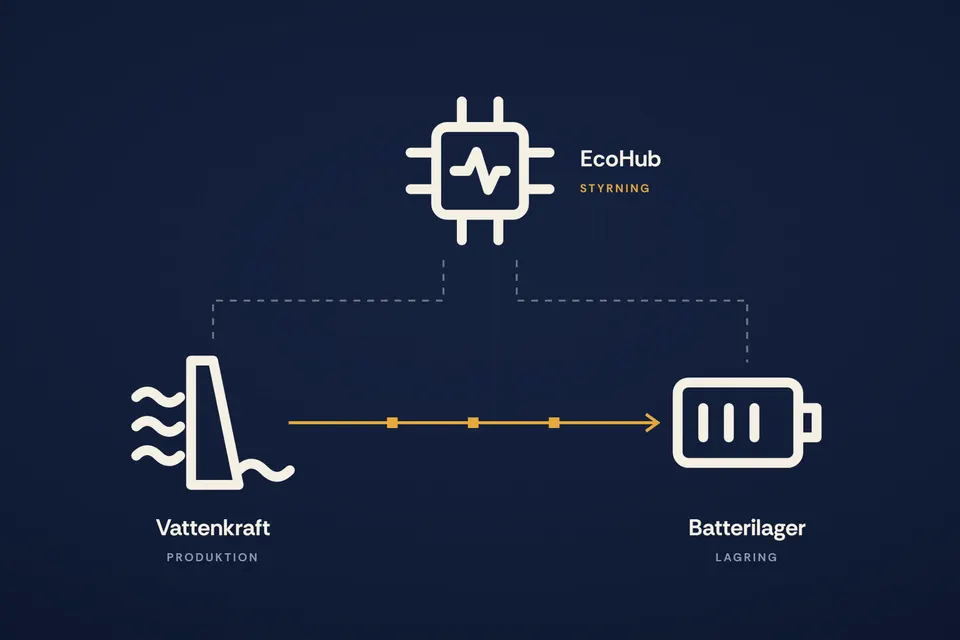

Ett batterilager vid ett vattenkraftverk tillför snabbhet och timing, inte mer energi. Lagret svarar inom en sekund på frekvensavvikelser och flyttar produktion från billiga till dyra timmar. Störst nytta gör det vid kraftverk utan magasin. Lönsamheten avgörs oftast av anslutningen: går turbinen för fullt mot en lika stor anslutning kan lagret ladda men inte leverera.

Ett vattenkraftverk har redan det som de flesta batterilager saknar: energi som går att spara till senare. Det som ofta saknas är snabbhet. Den här guiden går igenom vad ett batterilager tillför ett vattenkraftverk, vilka intäkter som håller 2026 och varför det oftast är anslutningen som avgör kalkylen. Den är skriven av EcoTech Solutions, ett svenskt B2B-bolag som bygger batterilager integrerade med befintlig produktion bakom samma anslutningspunkt.
Vad tillför ett batteri som vattenkraften inte redan har?
Ett batteri tillför fart, och frihet från vattnet. Batteriet når full effekt inom en sekund, åt båda hållen, utan att en enda kubikmeter vatten behöver släppas annorlunda. Den snabbaste stödtjänsten, FFR, kräver full effekt inom 0,7 till 1,3 sekunder beroende på hur djupt frekvensen faller. Uniper, som satte batterier vid sina kraftverk i Edsele och Lövön 2020, beskrev det rakt: FFR är "en snabbare tjänst än vad vattenkraften ensam klarar av idag".
Kraftverket och lagret gör olika saker, och det är därför de passar ihop:
| Del | Vad den bidrar med | Vad som begränsar |
|---|---|---|
| Generatorn | Tröghet: en roterande massa som bromsar snabba frekvensändringar | Ändrar effekt på sekunder till minuter |
| Batteriet | Full effekt inom en sekund, både upp och ned | Lite energi, oftast en till två timmar |
| Vattnet | Energi för längre förlopp | Vattendomen, tillrinningen och magasinets storlek |
Varför behöver lagret inte vara stort?
Vid ett vattenkraftverk tar batteriet de första sekunderna och minuterna. Kraftverket tar över vid längre störningar. Uniper konstaterade att kombinationen gör att batteriernas energikapacitet inte behöver dimensioneras upp så mycket. Kraven på uthållighet pekar åt samma håll: Svenska kraftnät kräver att FCR-D kan levereras i minst 20 minuter och FCR-N i en timme.
Ett lager som säljer FCR måste däremot hålla effekt i reserv för att kunna återställa laddnivån medan det levererar. Ett lager på 8 MW ger därför ett FCR-N-bud på omkring 6 MW, enligt vår beräkning utifrån Svenska kraftnäts regler för energibegränsade resurser. Räkna på det budbara, inte på det installerade.
Vilka intäkter kan lagret ge?
Vi räknar på fem poster vid ett vattenkraftverk, timme för timme i samma modell. Ingen av dem bär kalkylen ensam 2026, och vilken som väger tyngst beror på kraftverket.
| Post | Vad som ger pengarna | Vad som avgör |
|---|---|---|
| Stödtjänster | Ersättning per MW och timme för att stå redo, och per MWh vid aktivering | Utrymme i anslutningen åt båda hållen |
| Tidsförskjutning | Samma kilowattimme såld vid ett högre pris | Prisskillnaden över dygnet, och om kraftverket redan kan spara vatten |
| Egen el | Köpt el i egna fastigheter ersätts med kraftverkets | Om fastigheterna kan dela anslutning |
| Nättariffen | Nätnyttoersättning per inmatad kWh, minus lagrets förluster | Nätägarens tariff för inmatning och uttag |
| Investeringsstöd | Kraftlyftet: högst 30 procent för lager, mer för små och medelstora företag | En ny utlysning, som inte är beslutad |
Tidsförskjutningen är där kraftverkstypen gör störst skillnad. Ett kraftverk med magasin flyttar redan energi i tid genom att spara vatten till de dyra timmarna. Ett strömkraftverk kan inte det, och där blir tidsförskjutning lagrets viktigaste bidrag.
Stödtjänsterna har tappat i värde. Enligt vår bearbetning av Svenska kraftnäts marknadsdata föll FCR-N från i snitt 47,6 euro per MW och timme 2024 till 21,3 euro under 2026 fram till den 22 september, och FCR-D upp från 10,5 till 5,4 euro. En kalkyl som bygger på 2022 och 2023 års priser håller inte, oavsett leverantör. Mer om prisfallet finns i När lönar sig batterilager för företag?
Varför är det anslutningen som fäller kalkylen?
Ett kraftverk som går nära full effekt större delen av året lämnar inget utrymme i anslutningen. Ett räkneexempel: ett kraftverk på 500 kW som producerar 3 GWh per år motsvarar omkring 6 000 timmar på full effekt (beräknat: 3 000 MWh delat med 0,5 MW). Är anslutningen också på 500 kW kan lagret ladda, men inte leverera, de timmar turbinen går för fullt.
Det finns tre sätt att hantera det:
- Större anslutning. Dimensionera för kraftverk och lager samtidigt. Är abonnemanget inte tecknat än är det rätt tillfälle. I det projekt vi tagit genom en ansökan till Kraftlyftet behövde anslutningen mer än tredubblas.
- Sälj nedreglering när anslutningen är full. Ett lager som inte kan mata ut kan fortfarande ladda, och därmed sälja nedreglering som FCR-D ned eller mFRR ned.
- Ett mindre lager. Storleken sätts av anläggningen och anslutningen, inte av standardblocken eller stödets riktmärke.
Ett lager som laddas från nätet i stället för från turbinen löser sällan problemet. Uttaget ger nätavgift och energiskatt, och för lager i ett internt nät vid en produktionsanläggning går skatten i dag inte att få tillbaka. Energiföretagen begärde i februari 2026 att lagen ändras från den 1 januari 2027.
Hur påverkar omprövningen av vattenkraften?
Omprövningen enligt den nationella planen för moderna miljövillkor startade igen i juni 2025, efter en paus på två och ett halvt år. Planen har ett riktvärde: åtgärderna får sammantaget minska vattenkraftens produktion med högst 1,5 TWh. Nya villkor om till exempel minimitappning kan minska hur mycket ett enskilt kraftverk kan reglera med vattnet.
Batteriet påverkas inte av sådana villkor, eftersom det inte ändrar flödet. Ett kraftverk som får mindre utrymme att reglera med vattnet kan alltså behålla en del av sin snabba reglerförmåga genom lagret. Läs vad som gäller för ert kraftverk i den egna vattendomen innan ni räknar.
Kan lagret hjälpa kraftverket vid ett avbrott i nätet?
Ett batterilager med nätbildande omriktare kan i princip bilda spänning och frekvens själv, mata kraftverkets hjälpkraft och ge aggregaten en referens att starta mot. Det kallas dödnätsstart, och det är grunden för att kunna köra ett område i ö-drift. Energimyndigheten nämner uttryckligen ö-drift och dödnätsstart som systemnyttor när Kraftlyftets ansökningar bedöms.
Vi känner inte till något svenskt exempel där ett batteri vid vattenkraft används för ö-drift eller dödnätsstart i dag. De lager som finns reglerar frekvens. Förutsättningarna avgörs av aggregaten, hjälpkraften och skydden i varje kraftverk, och de måste utredas innan något utlovas. Mer om energisäkerhet och ö-drift finns under energisäkerhet.
Hur hjälper vi er genom Kraftlyftet?
Ett batterilager vid ett vattenkraftverk kan få upp till 30 procent i stöd från Kraftlyftet om det är direkt anslutet till kraftverket och minst 75 procent av energin kommer därifrån. Små och medelstora företag kan få 10 till 20 procentenheter mer. Vi tar ägaren genom hela processen, och ägaren bidrar med anläggningsdata och avtal.
- Före ansökan: förstudie och lönsamhetskalkyl på kraftverkets timvärden, energianalysen mot nätägaren, dimensionering av anslutningen, lösningen för det interna nätet mellan generator och lager och beräkningen som visar att 75-procentsvillkoret uppfylls.
- Efter beskedet: upphandling och leverans av lagret, integration med kraftverkets styrning, effektstyrning i anslutningspunkten och prekvalificering för stödtjänster hos Svenska kraftnät.
- Under driften: mätningen som visar varifrån lagrets energi kommer. Stödet betalas ut årligen i upp till sju år, och villkoret följs upp varje år.
Första utlysningen fick 93 ansökningar om uppgradering av småskalig vattenkraft, enligt vår genomgång av Energimyndighetens förteckning. Nästa utlysning är inte beslutad, men regeringen har föreslagit nya medel för 2027. Den som har kalkyl, storlek och anslutning klara kan söka direkt när den öppnar. Så fungerar stödet i detalj: Kraftlyftet: så fungerar stödet för batterilager.
Så har vi räknat på ett lager vid ett småskaligt vattenkraftverk
Vi har tagit en ägare av ett småskaligt vattenkraftverk hela vägen genom en ansökan till Kraftlyftet, med ett batterilager på 3 MWh och 1,5 MW. Det som avgjorde var inte batteriet utan anslutningen och ledningen mellan generator och lager. Omriktaren valdes nätbildande, så att lagret kan bilda nätet själv om det behövs.
Vi räknar på kraftverkets egna timvärden, alla timmar på året, en post i taget, med och utan stöd. Anslutningens gräns är ett hårt villkor varje timme. Bär kalkylen inte säger vi det, och då har ägaren ett underlag som visar varför och vad som skulle behöva ändras. Styrningen sköts av EcoHub, vår egen mjukvara. Hur samma resonemang ser ut vid vindkraft beskriver vi i Batterilager vid vindkraft.
Hur många timmar förra året gick ert kraftverk på full effekt, och vad var elen värd just då?
Källor
- Svenska kraftnät: Översiktlig kravbild för reserver
- Svenska kraftnät: Mimer, marknadsdata för FCR, 2024–22 september 2026. EcoTechs egen bearbetning
- Uniper: Vattenkraft med storskalig batterilösning ska ge ökad stabilitet i elsystemet, juni 2020
- Uniper: Vattenkraft + batteri stabiliserar elförsörjningen, januari 2021
- Energiföretagen: Regeringen tar viktiga steg för vattenkraften, februari 2026
- Energiföretagen: Hemställan om undanröjande av dubbelbeskattning för batterilagring vid elproduktionsanläggningar, februari 2026
- Energimyndigheten: Utlysningstext, Kraftlyftet – produktion och lagring
- Riksdagen: Förordning (2025:1487) om statligt stöd för att förbättra leveranssäkerheten i elsystemet
Vanliga frågor
Kan ett småskaligt vattenkraftverk sälja stödtjänster utan batteri?
Ja, om turbinregulatorn klarar Svenska kraftnäts tekniska krav och anläggningen förkvalificeras. Minsta bud är 0,1 MW för FCR. Många mindre kraftverk är inte byggda för den typen av snabb och kontinuerlig reglering, och vattendomens villkor kan begränsa hur flödet får ändras. Ett batteri tar regleringen utan att flödet påverkas.
Hur stort batterilager behövs vid ett vattenkraftverk?
Effekten styrs av vilka stödtjänster lagret ska sälja: minsta bud är 0,1 MW för FCR, 0,5 MW för FFR och 1 MW för mFRR. Energin kan hållas liten, eftersom kraven på uthållighet är 20 minuter för FCR-D och en timme för FCR-N. Kraftlyftet bedömer att ett lager bör vara minst 1 MW för att ha en chans till stöd.
Påverkar ett batterilager vattendomen?
Batteriet ändrar inte hur vattnet släpps, så tappningsvillkoren påverkas inte. Däremot kan placeringen kräva bygglov, nätägaren ska ha en anmälan om ändrad anläggning, och försäkringsbolaget ställer krav på avstånd och brandskydd. Ta de frågorna tidigt.
Hur långt från byggnader måste ett batterilager stå?
Det avgörs av försäkringsbolaget och räddningstjänsten. I vår genomgång av nio svenska försäkringsbolags villkor för litiumjonlager i september 2026 varierade kravet från 6 till 30 meter till närmaste byggnad. Vanligast var 8 meter. Projektera mot ert eget försäkringsbolag.
Kan lagret laddas från nätet i stället för från turbinen?
Ja, men det kostar. Uttag ger nätavgift och energiskatt, och för ett lager i ett internt nät vid en produktionsanläggning går skatten i dag inte att få tillbaka. Har lagret stöd från Kraftlyftet ska dessutom minst 75 procent av energin komma från kraftverket, räknat per år.
